Rapport de chantier · 23 août 2026

Mayshad
Community Center

Tansghart Asni

Rapport d’avancement et évolution des prestations

Finalisation prévisionnelle
Vue principale du Mayshad Community Center
Client
Mayshad Foundation
Architecte
Mme Mounia Radouane
Entreprise
Multi Service de Marrakech Junior SARL
Date
Finalisation prévisionnelle

01Aperçu

Résumé exécutif

Une phase finale portée par la qualité des finitions et l’intégration coordonnée des derniers aménagements.

Le chantier est aujourd’hui dans sa phase finale. Le gros œuvre est achevé et les travaux se concentrent désormais sur les finitions, la pose des menuiseries, les derniers travaux de carrelage et de plafond ainsi que les nouveaux aménagements convenus avec l’architecte.

Le projet exécuté a cependant sensiblement évolué par rapport aux prestations sur lesquelles le délai et le budget initiaux avaient été établis.

Malgré ces évolutions importantes, notre objectif reste de finaliser le projet dans les meilleures conditions et avec le niveau de qualité attendu.

02Évolution du projet

Du projet initial au projet réalisé

Quatre évolutions structurantes ont transformé les méthodes d’exécution et élevé sensiblement le niveau de finition du projet.

Revêtements intérieurs

Sols intérieurs

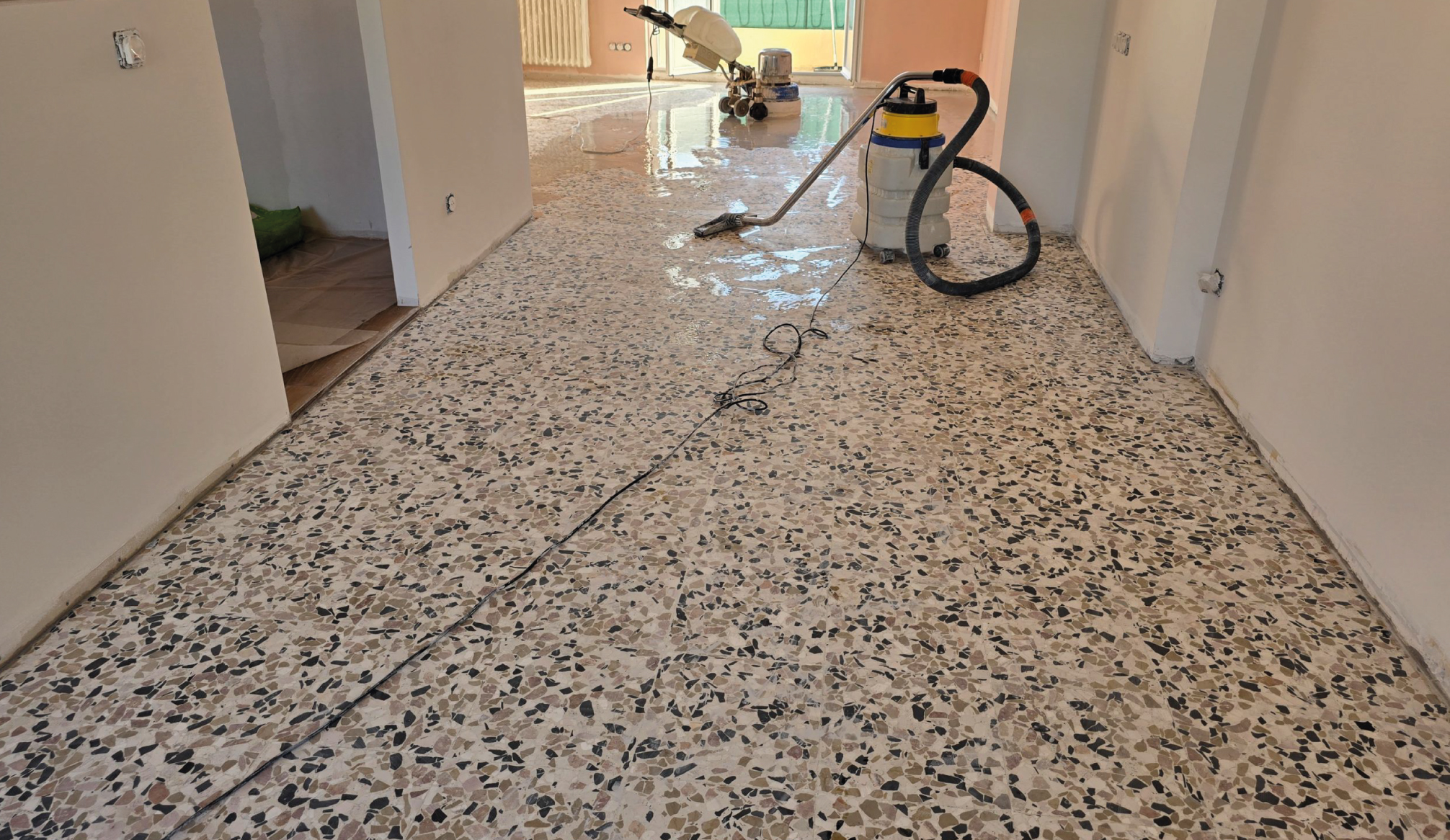

Référence du granito poli initialement prévu
Initialement prévuGranito poli

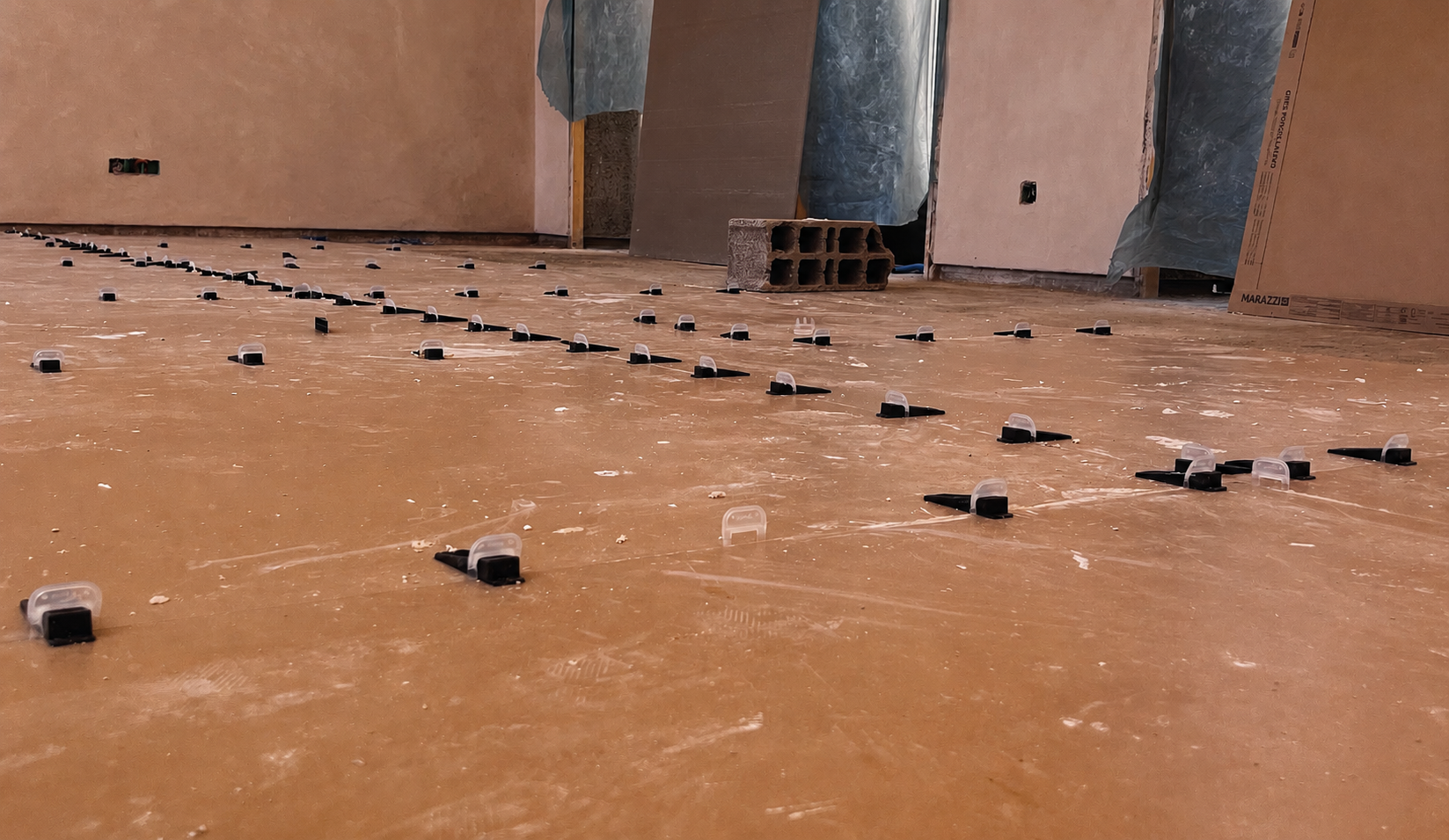

Carrelage importé réalisé dans les espaces intérieurs
Finalement réaliséCarrelage importé sur l’ensemble des surfaces intérieures
Impact sur la réalisation

Cette évolution nécessite davantage de préparation des supports, de découpe, de calepinage, de manipulation et de temps de pose afin de garantir une finition régulière et soignée.

Aménagements extérieurs

Sols extérieurs

Référence du granito lavé initialement prévu

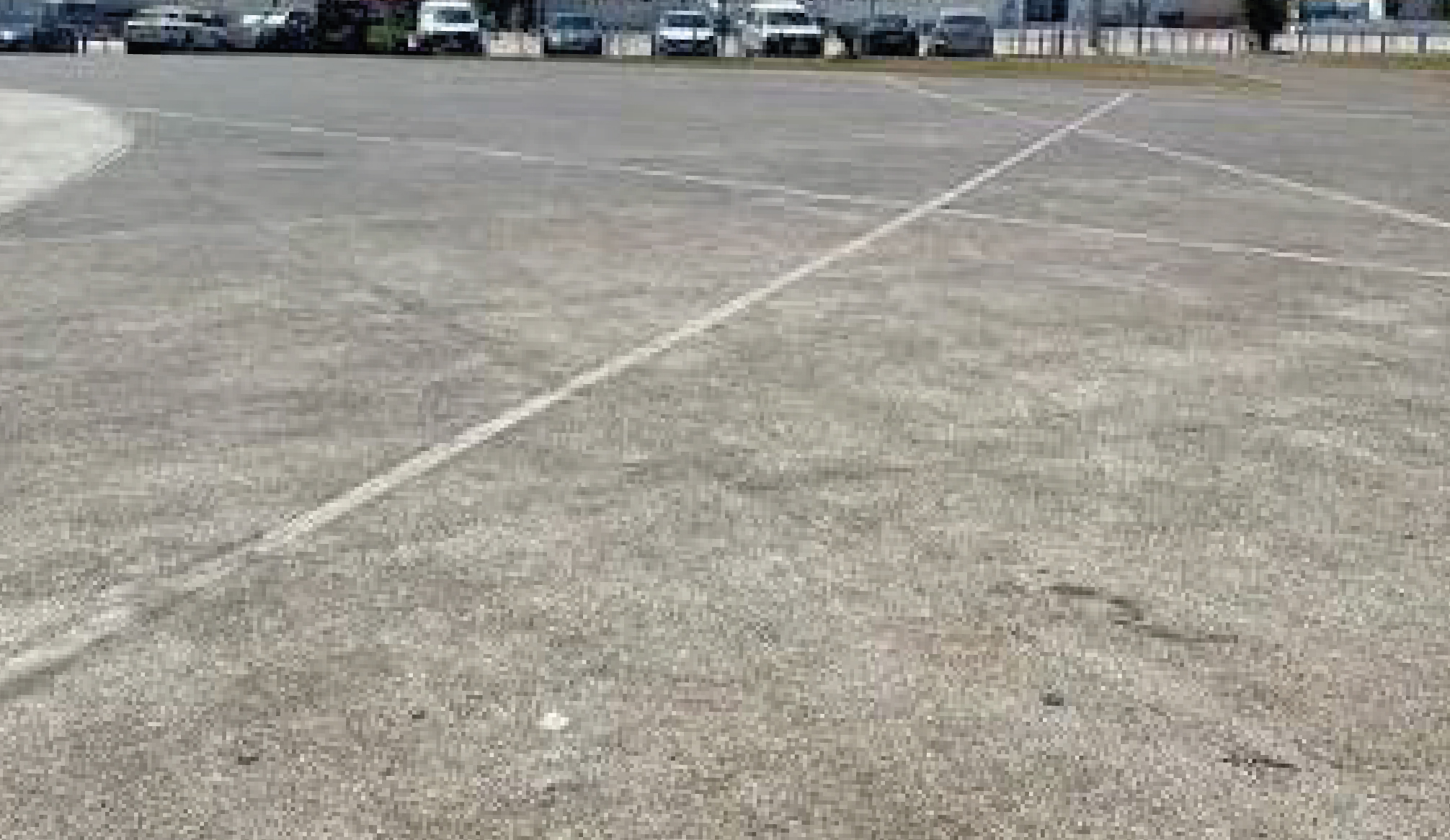

Initialement prévuGranito lavé

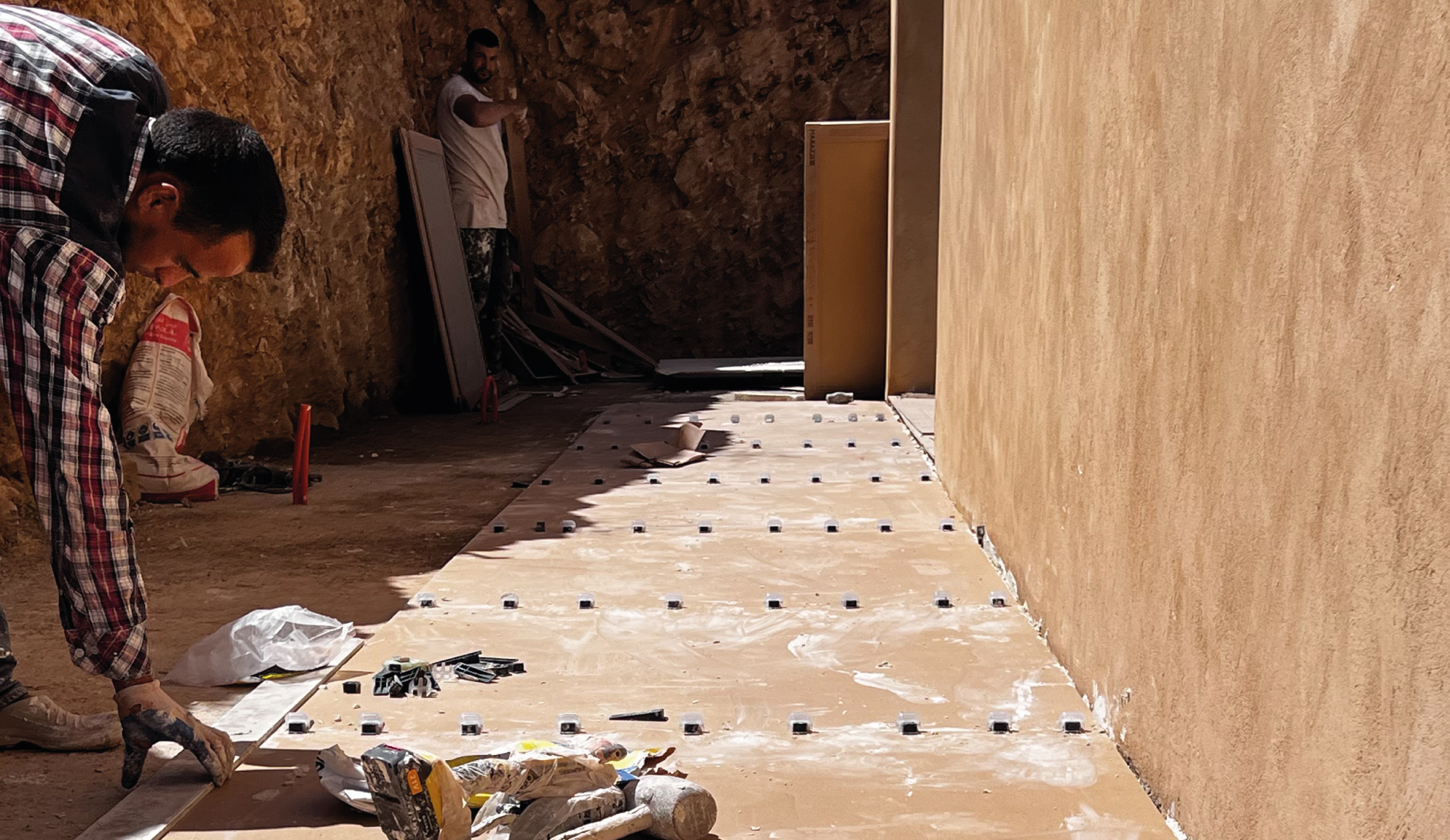

Carrelage extérieur finalement mis en œuvre
Finalement réaliséCarrelage extérieur
Impact sur la réalisation

Le passage au carrelage extérieur modifie les méthodes de préparation, de calepinage, de pose et de finition, avec une attention renforcée portée aux pentes et aux raccords.

Architecture intérieure

Plafonds

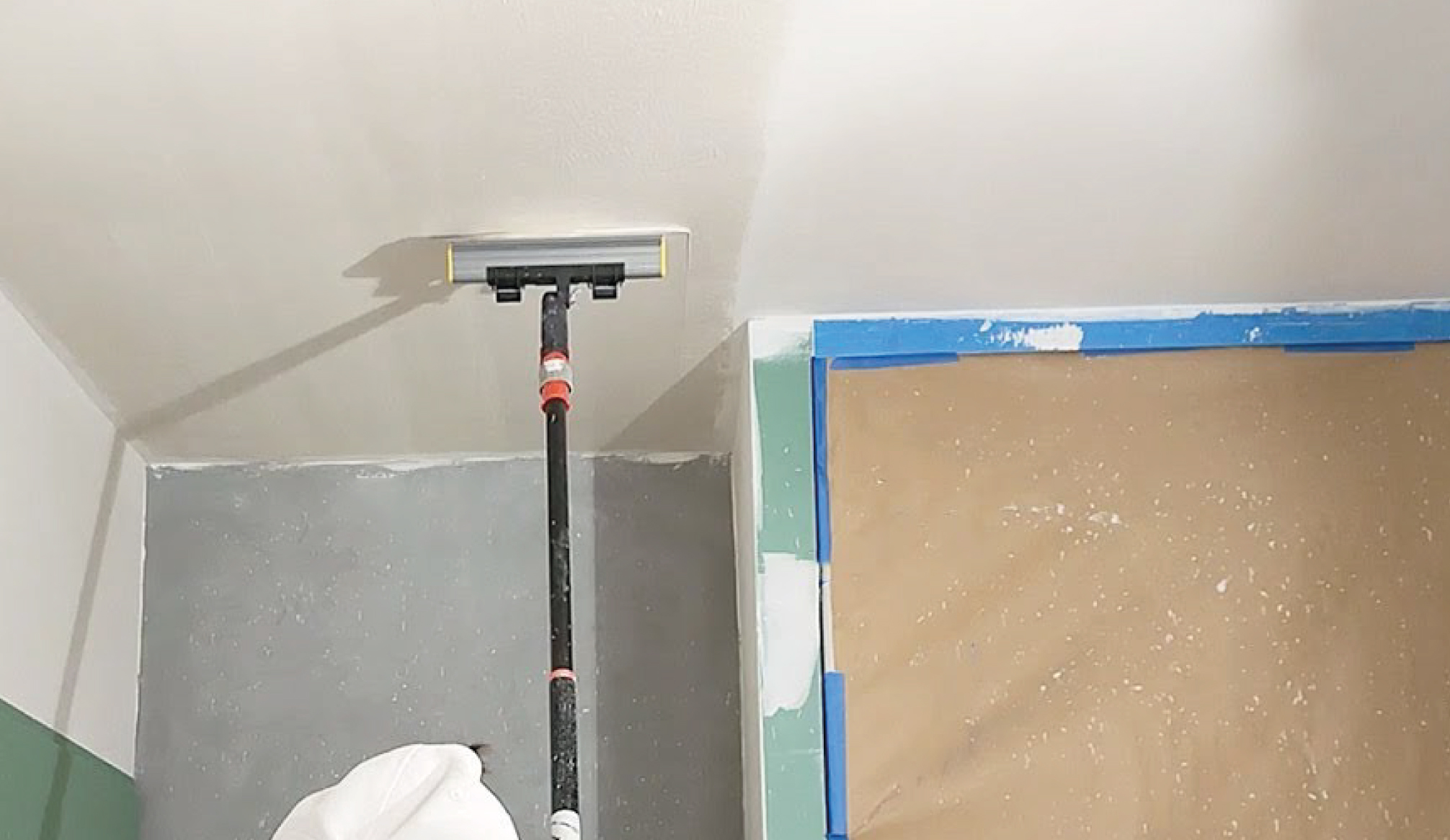

Référence du staff lisse simple initialement prévu
Initialement prévuStaff lisse simple
Faux plafonds décoratifs en plâtre et bois réalisés

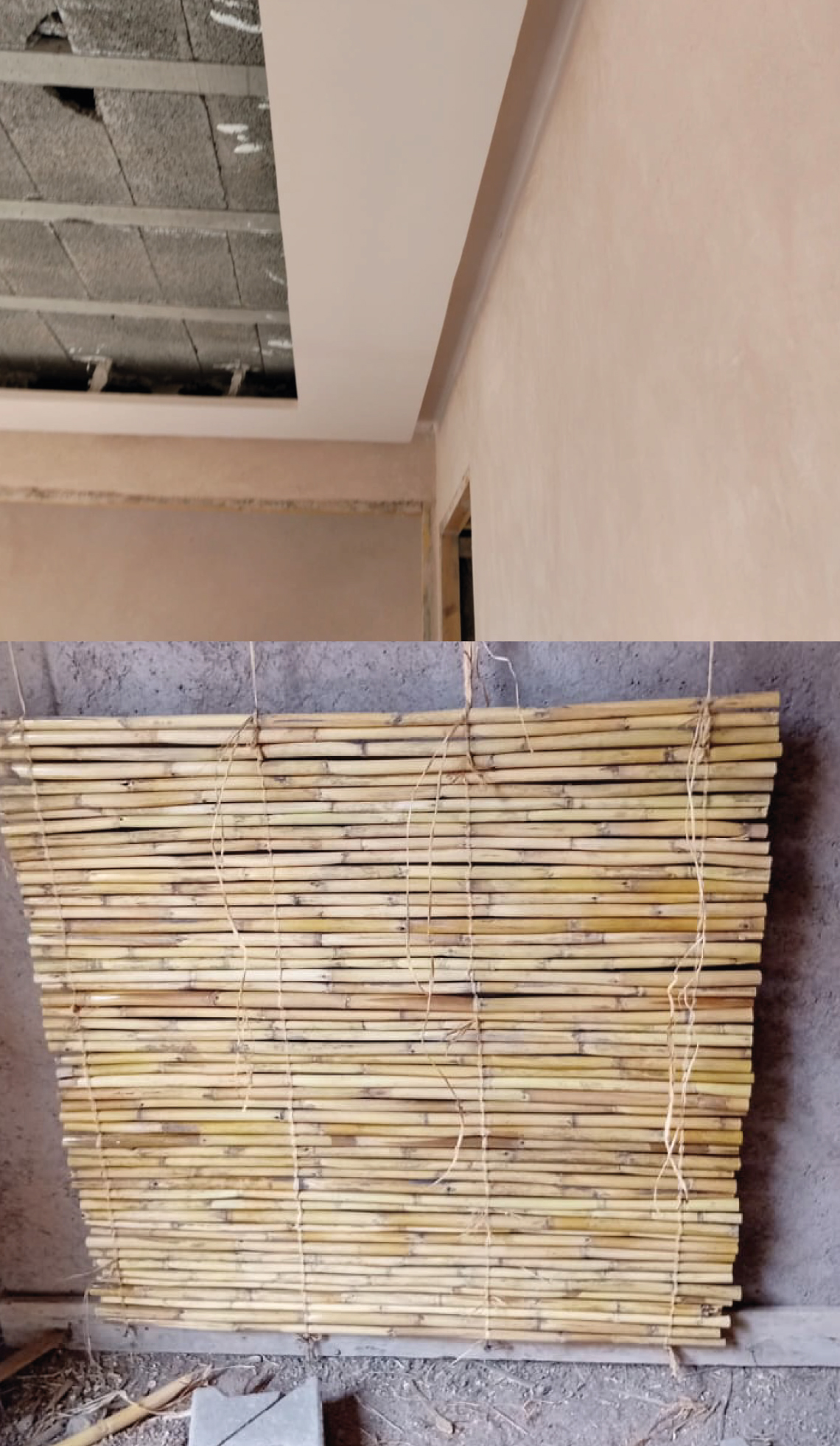

Finalement réaliséFaux plafonds décoratifs associant plâtre et éléments en bois
Impact sur la réalisation

Cette finition architecturale requiert davantage de conception, de fabrication, de coordination entre corps de métier et de précision lors de la pose.

Amélioration qualitative majeure

Menuiseries

Menuiseries métalliques initialement prévues
Initialement prévuPortes, fenêtres et portes-fenêtres en fer

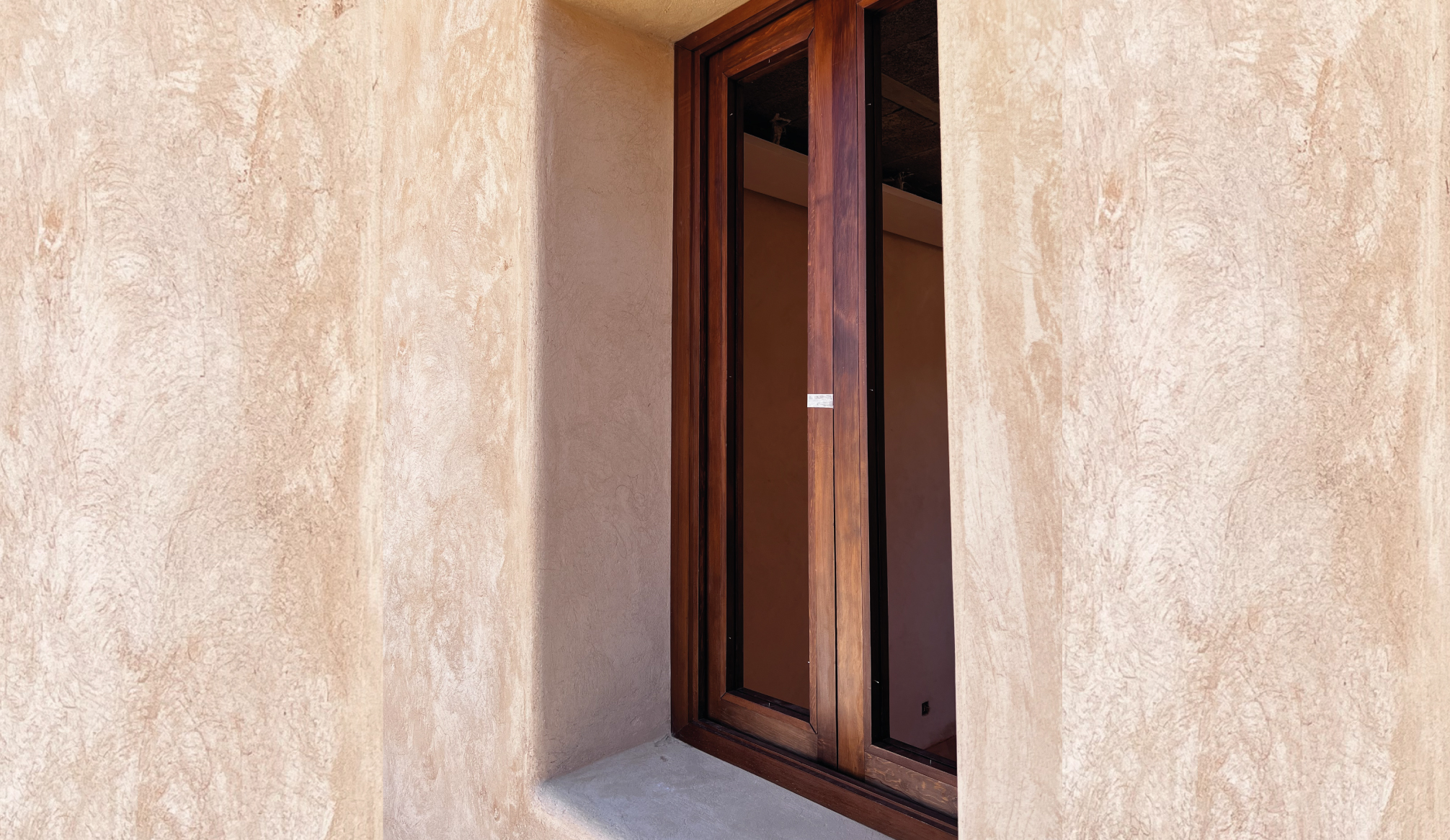

Menuiseries sur mesure réalisées en bois de cèdre
Finalement réaliséMenuiseries sur mesure en bois de cèdre
Impact sur la réalisation

Le passage au cèdre constitue une amélioration qualitative importante. Chaque élément suit un cycle artisanal complet, plus exigeant qu’une menuiserie métallique standard.

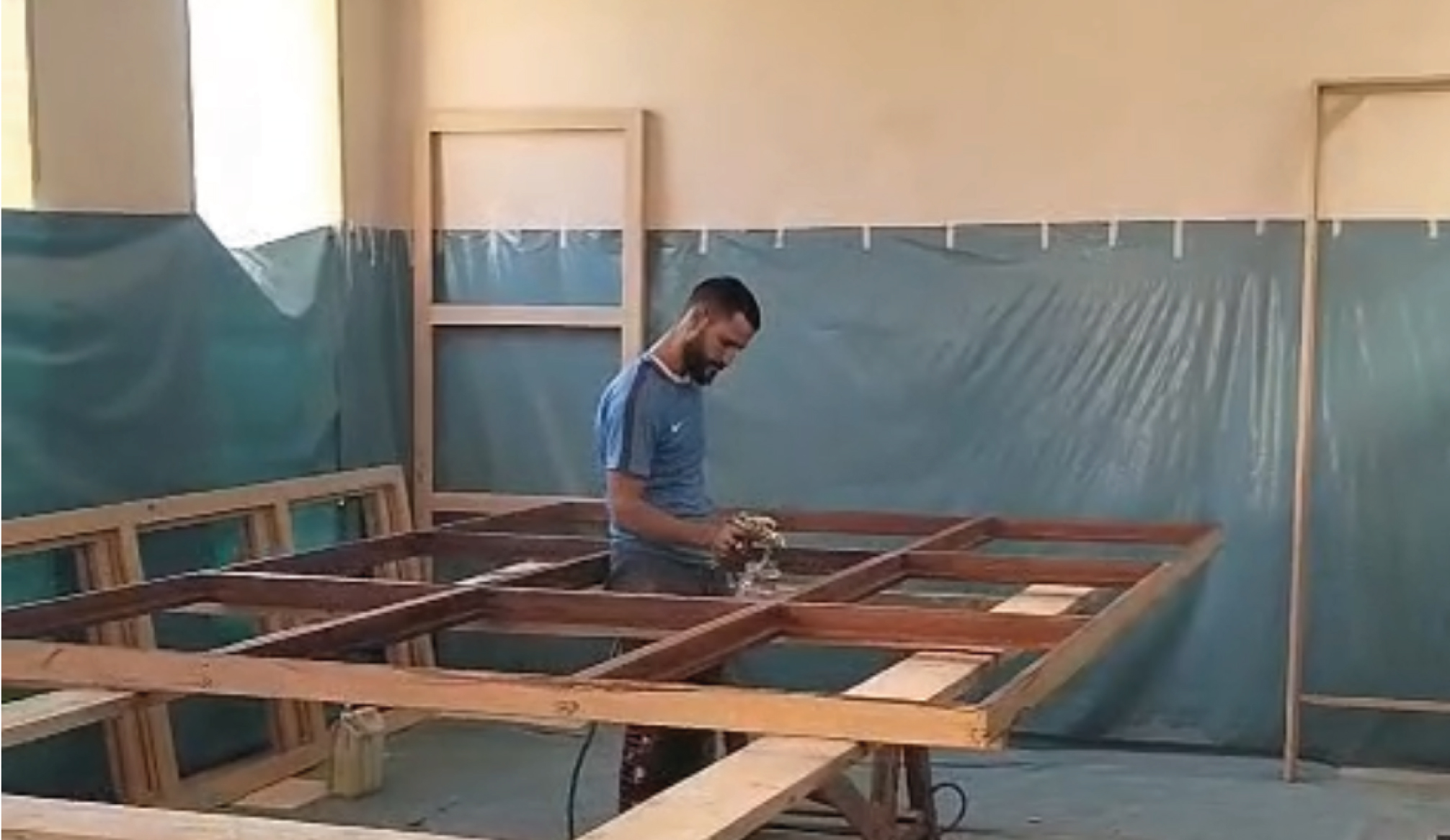

  1. Prise de mesures
  2. Fabrication en atelier
  3. Préparation
  4. Finition
  5. Transport
  6. Pose
  7. Réglages

03Impact sur le planning

Un calendrier lié à un périmètre profondément transformé

Le calendrier initial avait été établi sur la base du granito poli à l’intérieur, du granito lavé à l’extérieur, de plafonds en staff lisse et de menuiseries métalliques.

Le remplacement de ces prestations par du carrelage importé, des plafonds décoratifs en plâtre et bois et des menuiseries sur mesure en cèdre a naturellement nécessité davantage de fabrication, de préparation et de temps de pose.

L’évolution substantielle des prestations constitue ainsi le principal facteur d’ajustement du délai et des moyens initialement prévus.

Éléments complémentaires

Certaines périodes d’intempéries ont également entraîné des interruptions ponctuelles.

Le chantier a connu une période d’arrêt liée au décalage du règlement de la deuxième tranche.

04Périmètre complémentaire

Derniers travaux intégrés au projet

Quatre interventions complémentaires ont été convenues lors des derniers échanges avec l’architecte.

Zone prévue pour la cuisine

Cuisine

Réalisation et aménagement de la cuisine avec les adaptations techniques nécessaires.

Zone des futurs passages extérieurs

Passages extérieurs

Réalisation des passages extérieurs en béton.

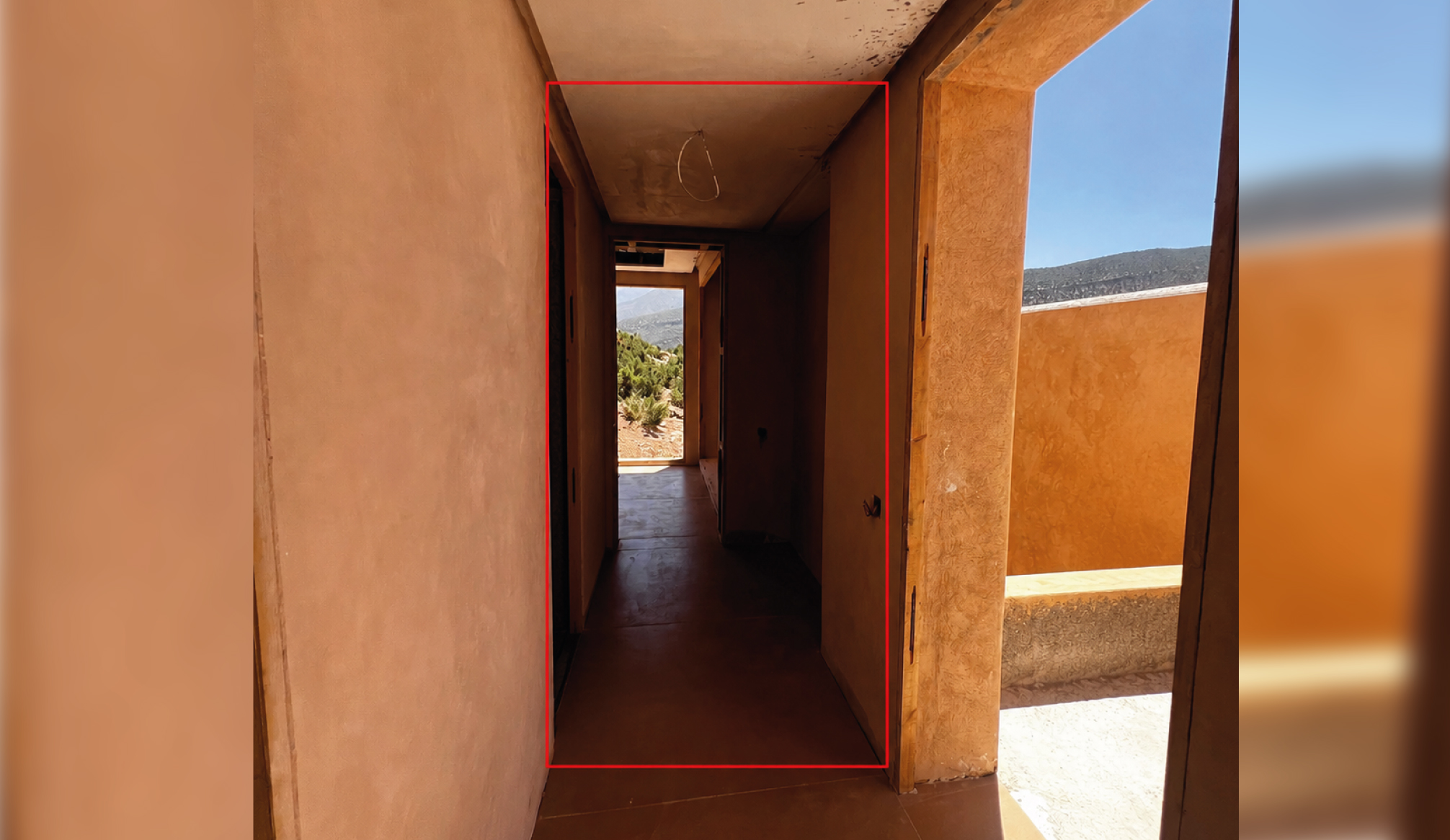

Emplacement de la suite à l’étage

Suite à l’étage

Déplacement d’une porte afin de permettre la création et la séparation de la suite demandée.

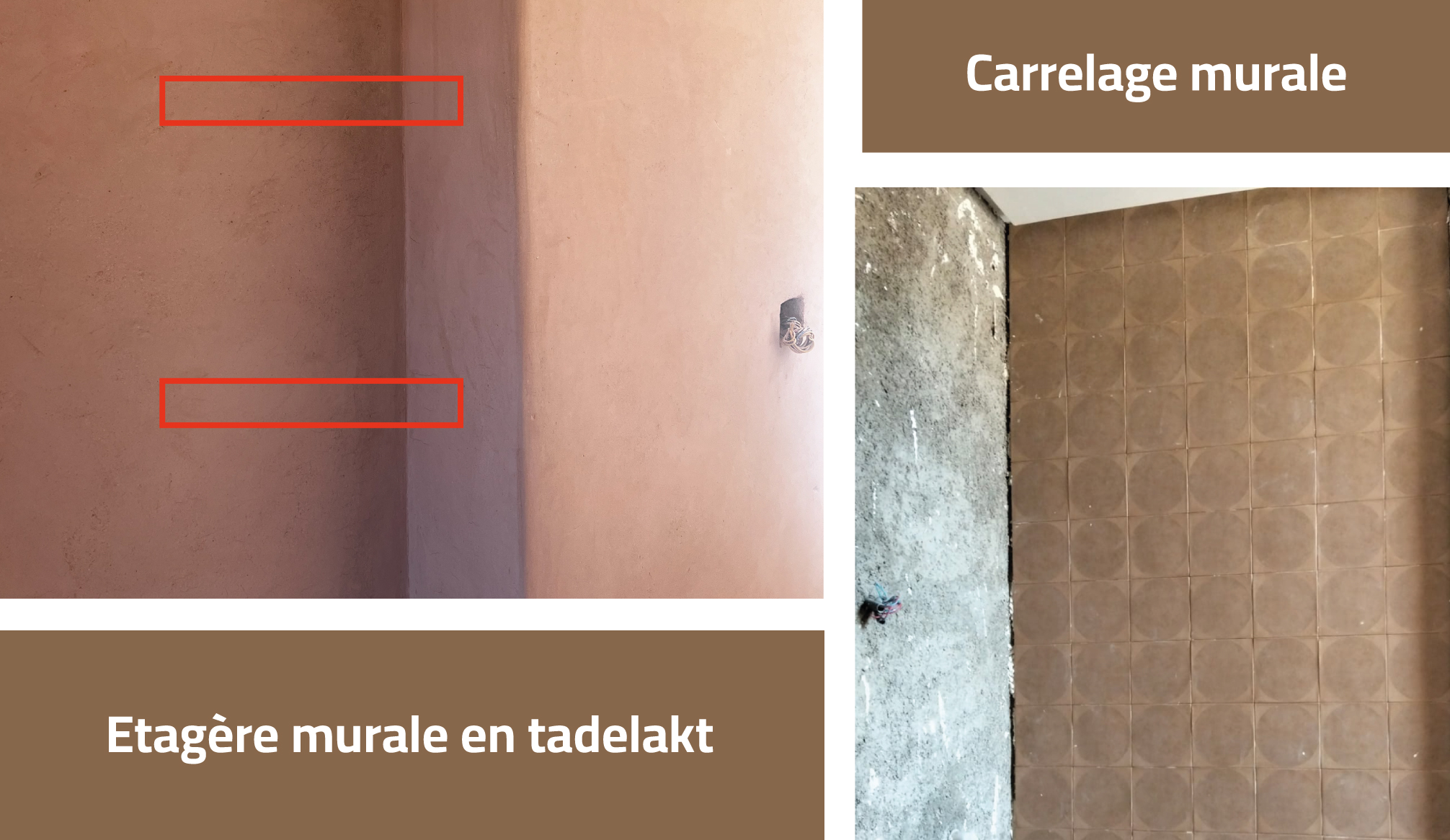

Détail des adaptations complémentaires

Adaptations complémentaires

Petites adaptations et finitions directement liées à ces modifications.

05Proposition

Une solution équilibrée pour finaliser le projet

Afin de pouvoir intégrer ces derniers travaux sans demander d’avenant ni de révision des prix, Multi Service de Marrakech Junior propose de retirer de son périmètre la réalisation du branchement électrique définitif.

Le branchement électrique sera ainsi pris en charge directement par la Fondation, permettant de réaffecter les moyens correspondants à la réalisation des nouveaux travaux demandés.

Cette approche permet de préserver l’équilibre général du projet tout en poursuivant les travaux dans un esprit de collaboration.

Périmètre MMJ Retrait du branchement électrique définitif
Mayshad Foundation Prise en charge directe du branchement

Pas d’avenant proposé

Pas de révision des prix proposée

06Photographies

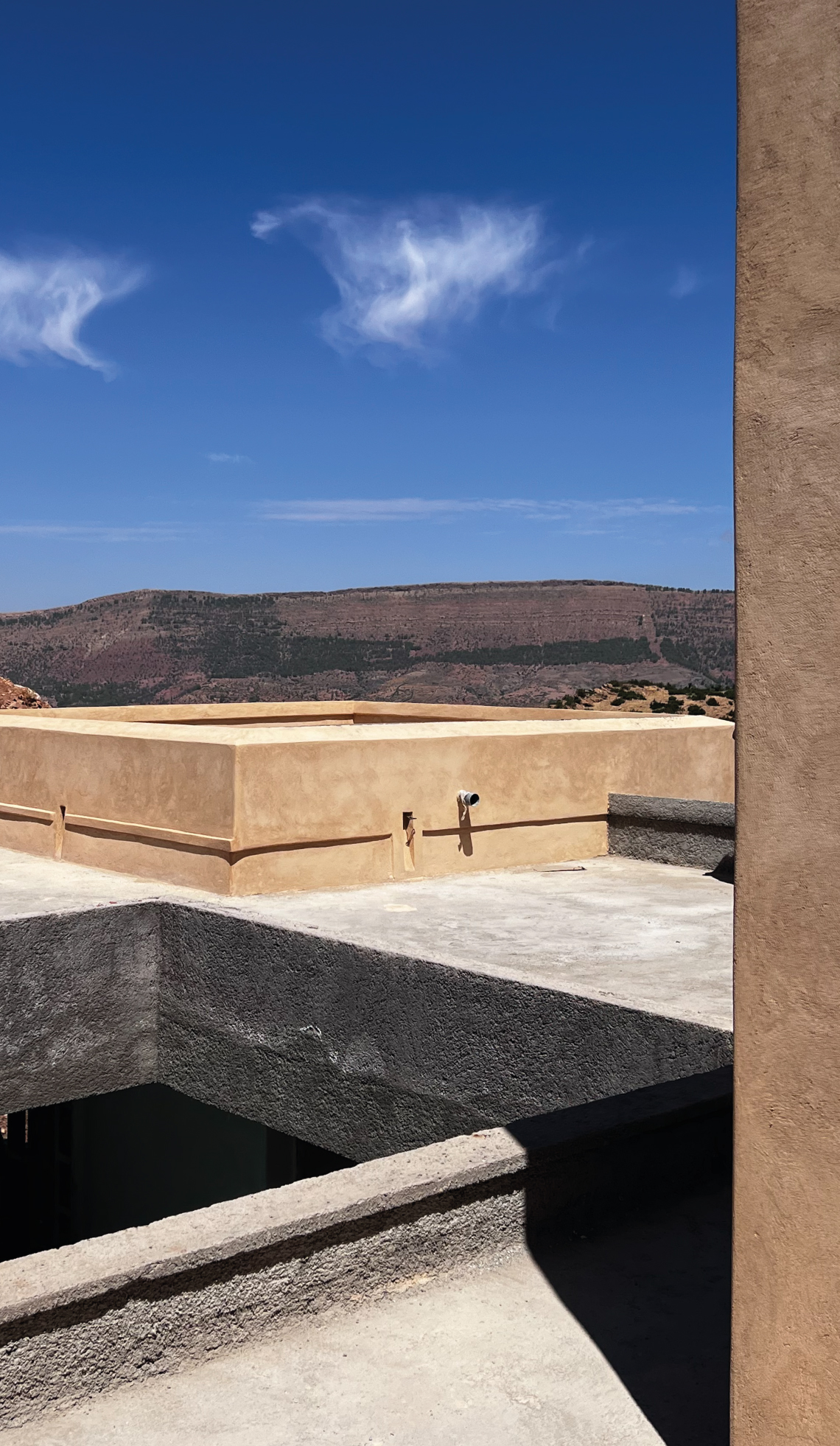

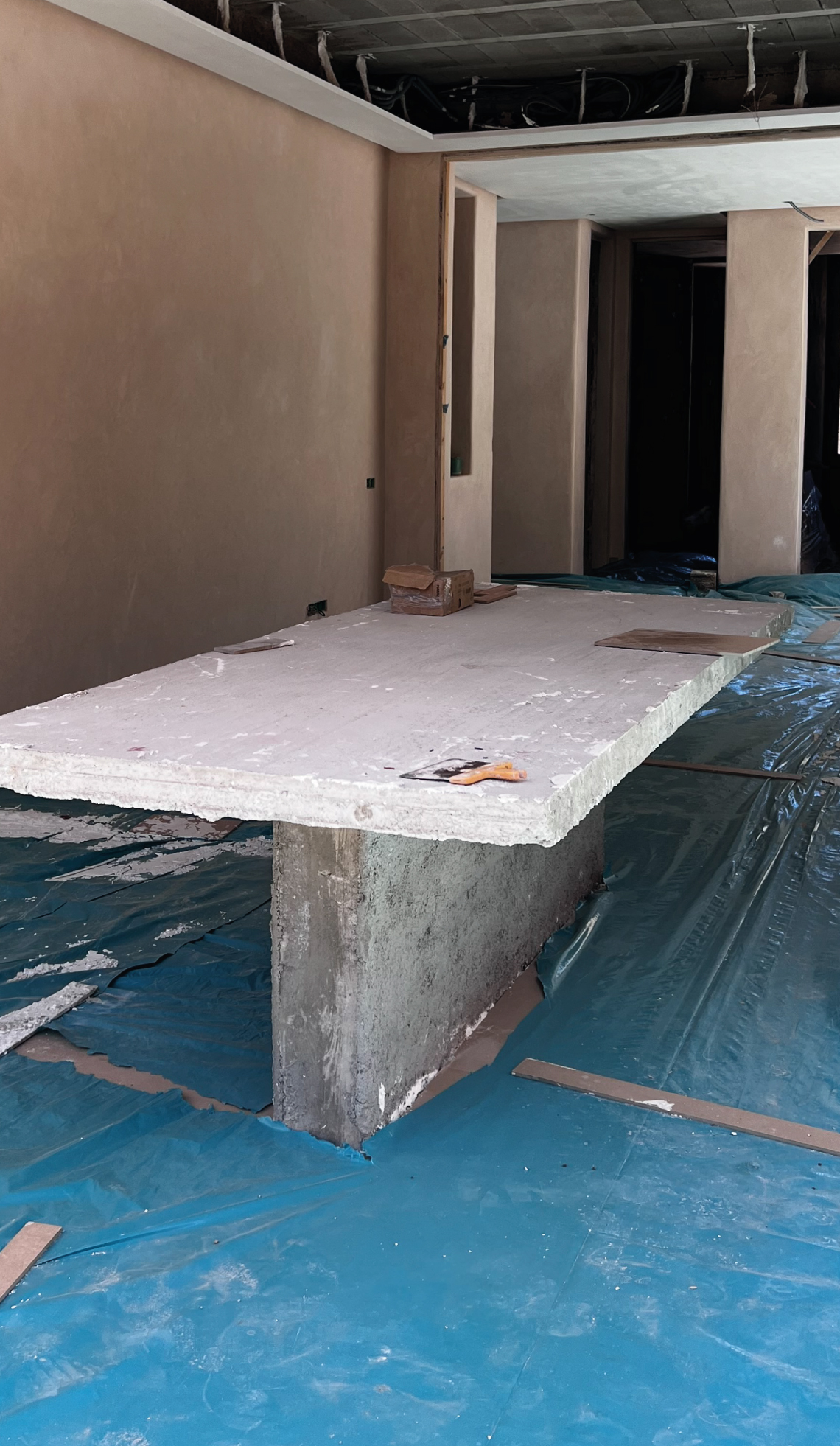

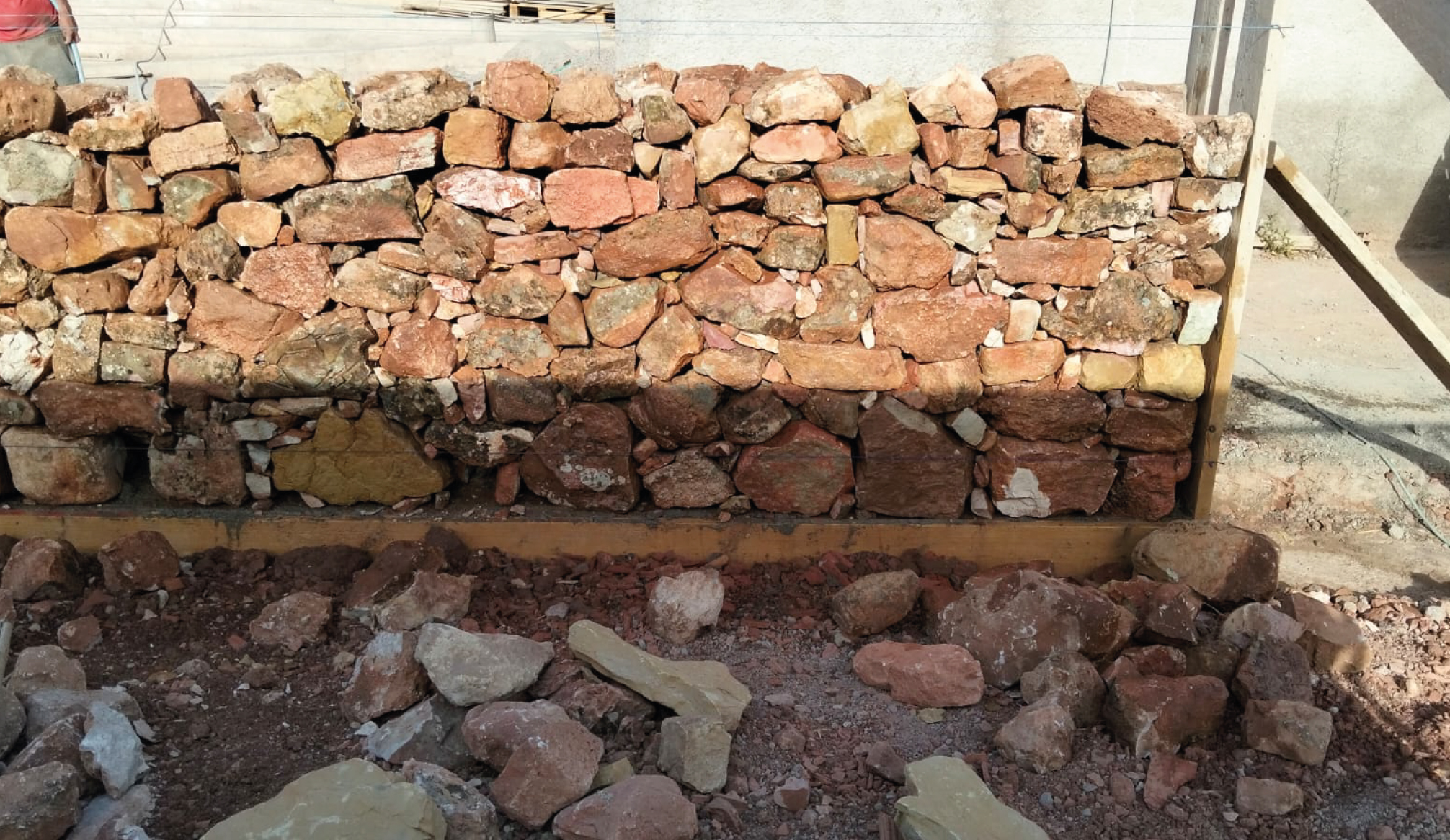

Avancement actuel du chantier

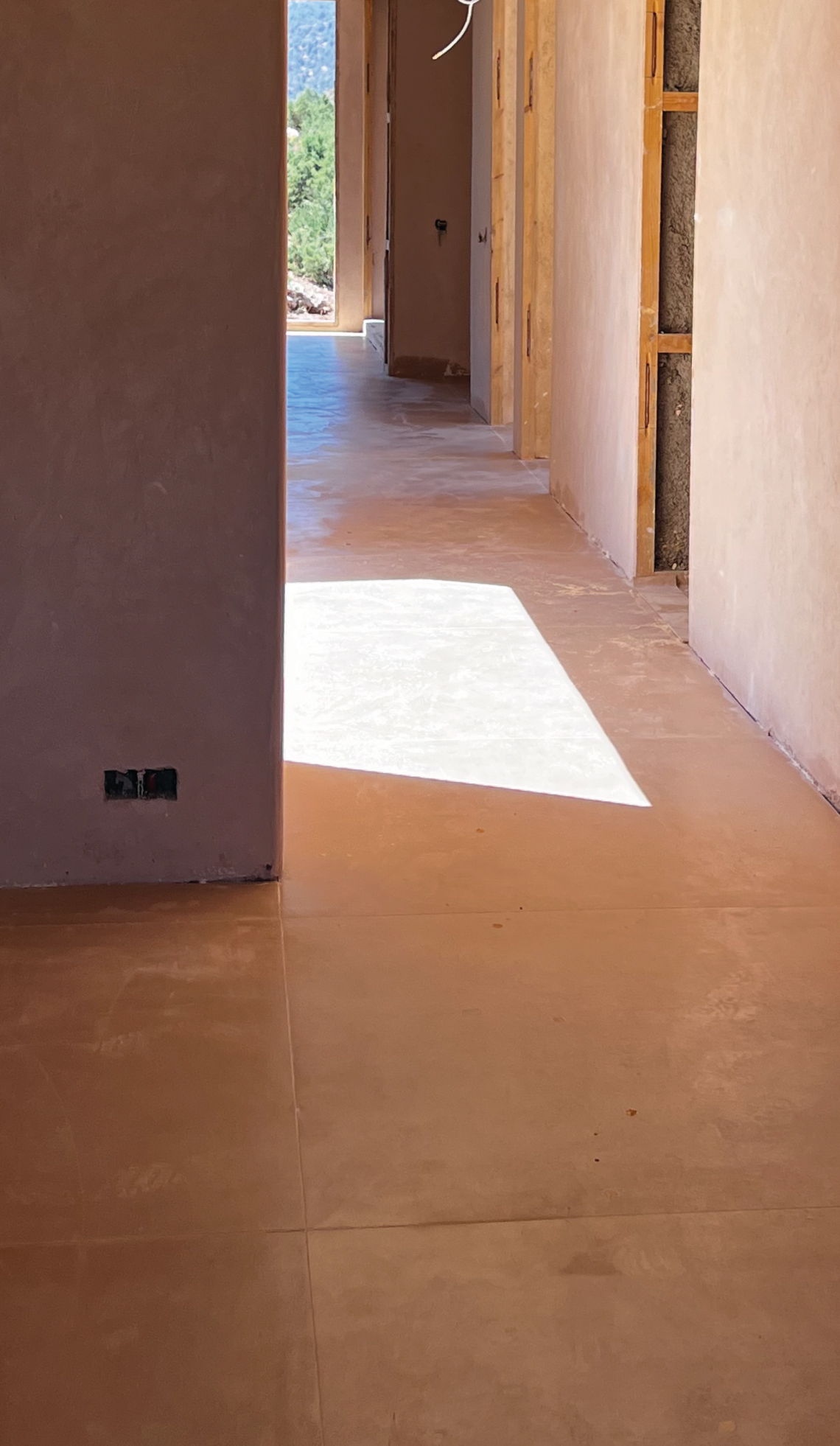

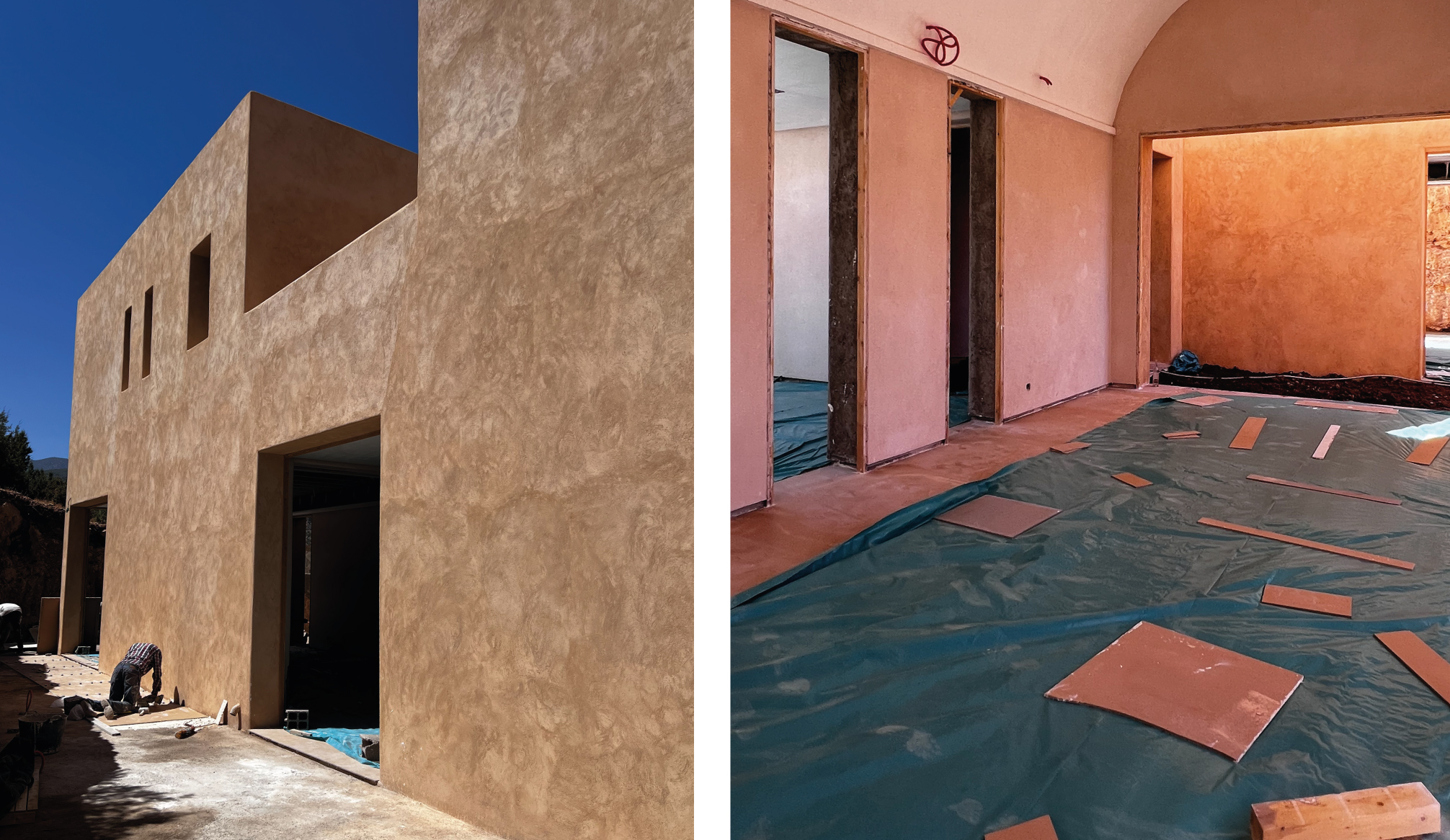

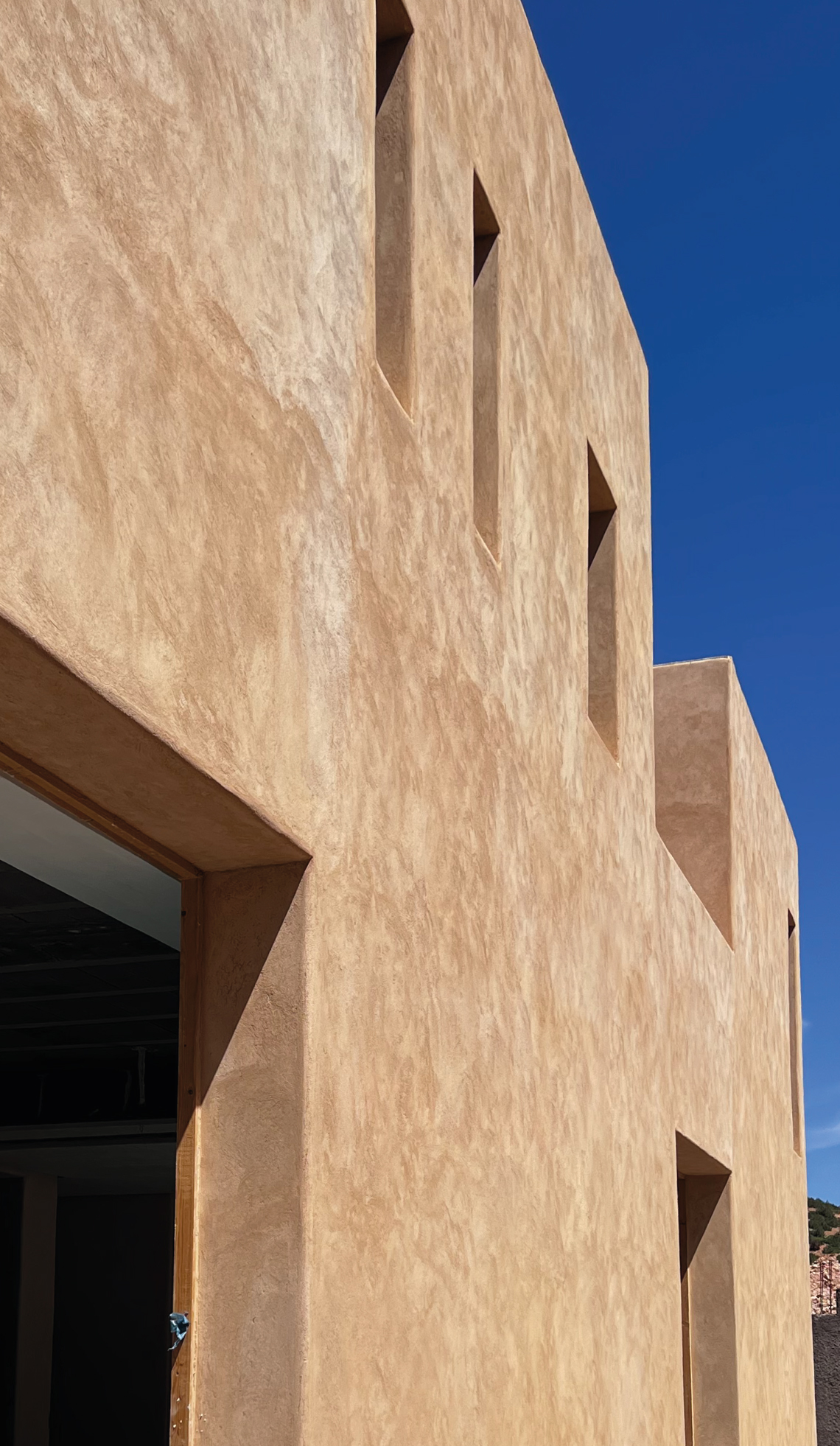

Une lecture visuelle des ouvrages réalisés et des finitions actuellement en cours.

07Planning final

Cap sur la finalisation

Un enchaînement progressif des ouvrages jusqu’au contrôle général et à la préparation de la remise du projet.

  1. 01

    Fin août

    • Finalisation du carrelage restant
    • Plafonds et finitions
    • Pose progressive des menuiseries
  2. 02

    Début septembre

    • Cuisine
    • Suite à l’étage
    • Passages en béton
    • Adaptations complémentaires
  3. 03

    Mi-septembre

    • Poursuite des menuiseries
    • Finitions architecturales
    • Corrections et réglages
  4. 04

    Fin septembre

    • Dernières finitions
    • Nettoyage
    • Contrôle général
    • Préparation de la remise du projet
Finalisation prévisionnelle

08Conclusion

Qualité, équilibre et engagement

Les évolutions apportées au projet ont permis d’atteindre un niveau de finition sensiblement supérieur aux prestations initialement prévues, notamment à travers le carrelage importé, les plafonds décoratifs et les menuiseries en bois de cèdre.

Ces améliorations, ainsi que les derniers travaux demandés, ont naturellement nécessité davantage de temps et de ressources.

Multi Service de Marrakech Junior reste pleinement mobilisée afin de finaliser les prestations relevant de son périmètre d’ici la fin du mois de septembre 2026, dans un esprit de collaboration et avec une attention particulière portée à la qualité des finitions.
